LEVEL – BUDOWA DOMÓW

Budowa inwestycji deweloperskiej w stanie surowym otwartym – realizacja LEVEL
Budujemy lokalnie – Wołomin i okolice Warszawy

Budowa stanów surowych otwartych

Domy jednorodzinne i inwestycje deweloperskie. Osobisty nadzór właściciela na każdym etapie.

Marki – ul. Dmowskiego

LEVEL wykonał konstrukcję stanu surowego dziewięciu budynków mieszkalnych jednorodzinnych w zabudowie szeregowej przy ul. Dmowskiego w Markach. Każdy budynek ma 105,16 m² powierzchni użytkowej, co daje łącznie 946,44 m² PUM.

Budynki i lokale9 budynków • 9 lokali
PUM946,44 m²
Okres realizacji19.10.2020–23.04.2021
Zakres LEVELKonstrukcja stanu surowego

Zakres i wykonane etapy

  • fundamenty i stan zero
  • ściany zewnętrzne, wewnętrzne i działowe
  • dwa stropy
  • kominy i piony
  • attyki i wieńce
Planujesz podobną inwestycję?Prześlij projekt, a przygotujemy zakres prac i indywidualną wycenę.

Prześlij projekt do wyceny

Galeria realizacji

Widok całej inwestycji po montażu membrany, łat i okien dachowych; widoczne są kominy oraz ściany oddzielenia między segmentami.

Widok całej inwestycji po montażu membrany, łat i okien dachowych; widoczne są kominy oraz ściany oddzielenia między segmentami.

Zbliżenie na dziewięć połaci przygotowanych pod pokrycie docelowe, z zamontowanymi oknami dachowymi, łatami i obróbkami przy kominach.

Zbliżenie na dziewięć połaci przygotowanych pod pokrycie docelowe, z zamontowanymi oknami dachowymi, łatami i obróbkami przy kominach.

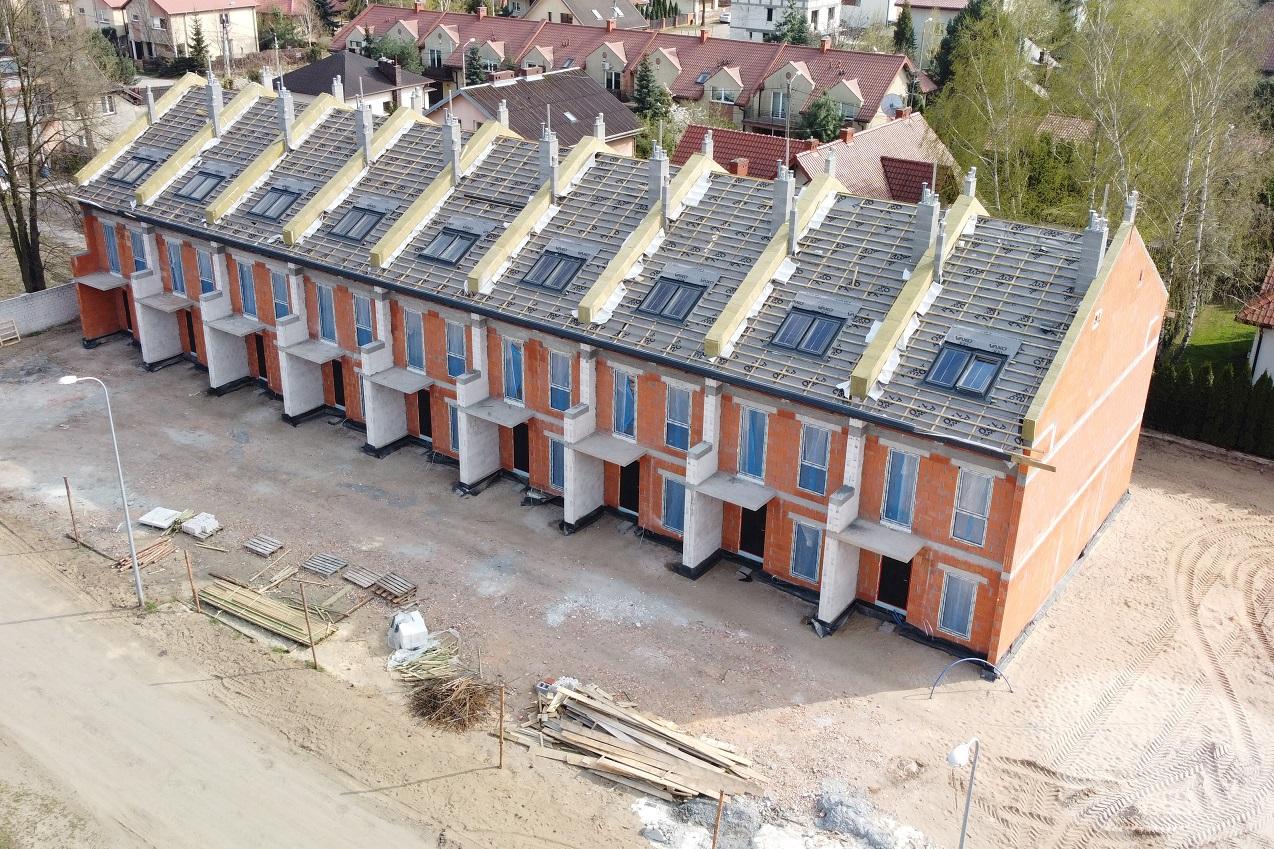

Frontowy widok szeregu po wykonaniu konstrukcji dachów; wszystkie segmenty mają przygotowane połacie i otwory stolarki.

Frontowy widok szeregu po wykonaniu konstrukcji dachów; wszystkie segmenty mają przygotowane połacie i otwory stolarki.

Murowanie ścian szczytowych, kominów i przegród ponad najwyższym stropem przed rozpoczęciem konstrukcji dachów.

Murowanie ścian szczytowych, kominów i przegród ponad najwyższym stropem przed rozpoczęciem konstrukcji dachów.

Widok całego szeregu z wymurowanymi ścianami najwyższej kondygnacji oraz rosnącymi ścianami szczytowymi i kominami.

Widok całego szeregu z wymurowanymi ścianami najwyższej kondygnacji oraz rosnącymi ścianami szczytowymi i kominami.

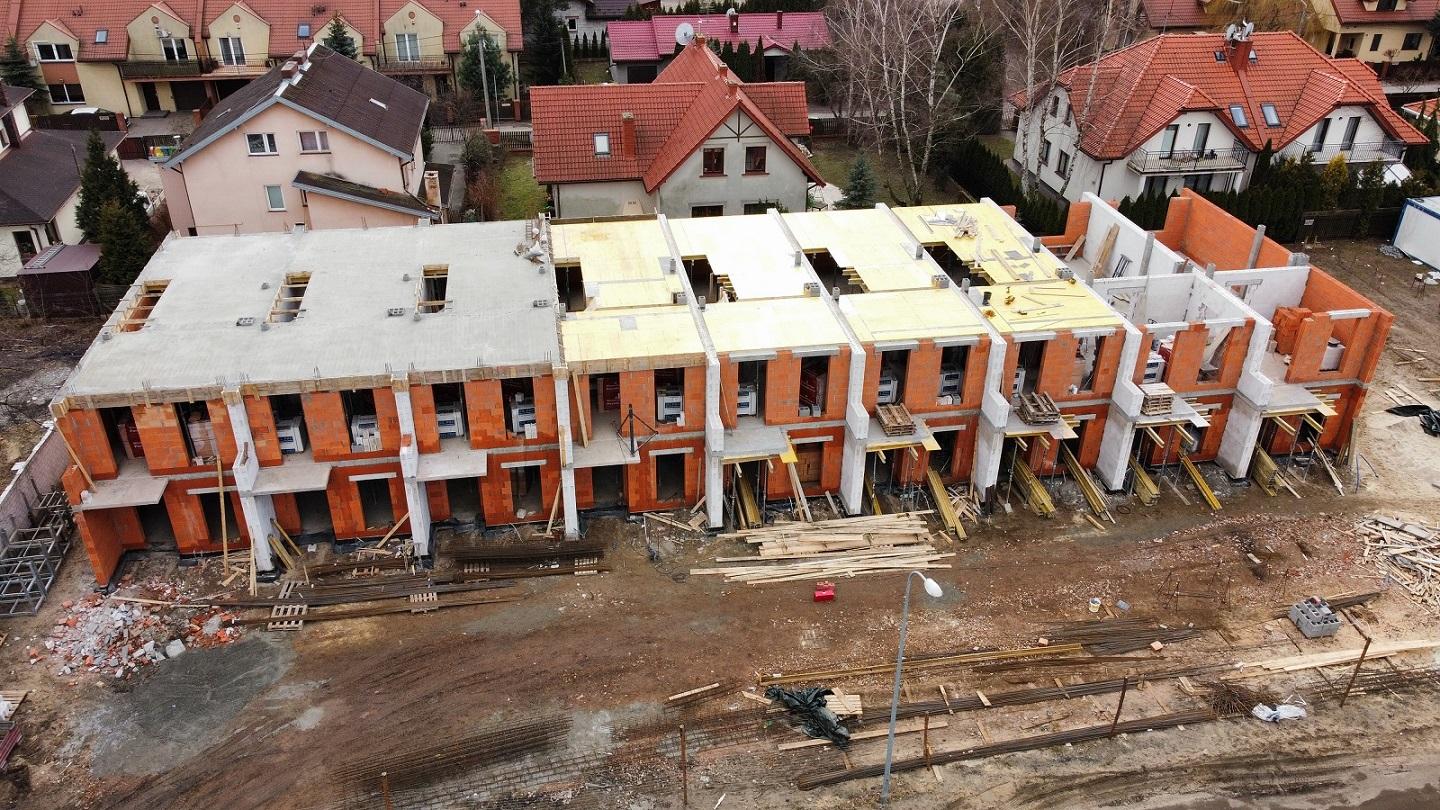

Na gotowych stropach wykonywane są kolejne ściany szczytowe i przegrody wyznaczające geometrię dachów poszczególnych segmentów.

Na gotowych stropach wykonywane są kolejne ściany szczytowe i przegrody wyznaczające geometrię dachów poszczególnych segmentów.

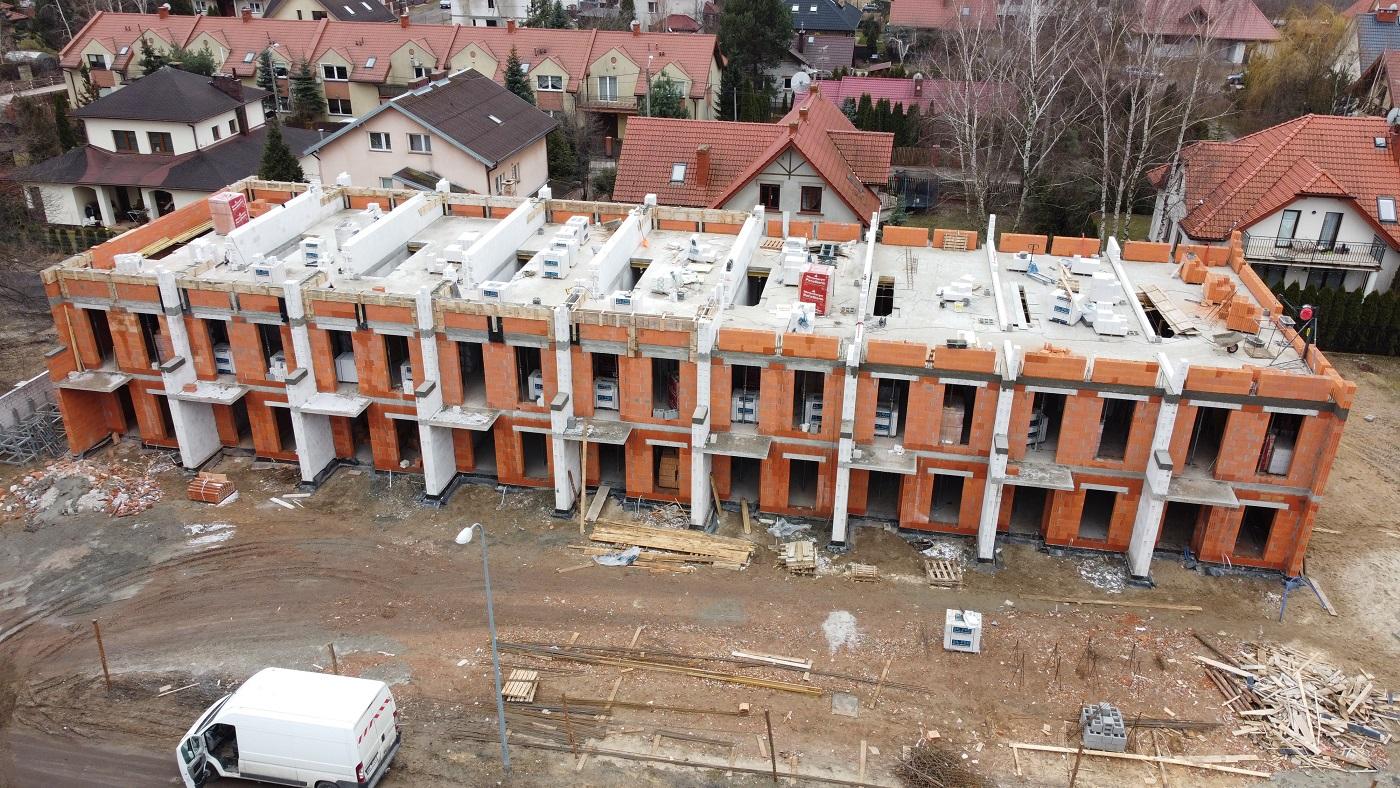

Część segmentów ma już zabetonowany najwyższy strop i rozpoczęte ścianki, a trzy po prawej pozostają na etapie pełnego deskowania i zbrojenia.

Część segmentów ma już zabetonowany najwyższy strop i rozpoczęte ścianki, a trzy po prawej pozostają na etapie pełnego deskowania i…

Najwyższy strop wykonywany etapami: po lewej płyta jest gotowa, w środku trwa deskowanie, a na prawym końcu murowanie ścian kondygnacji.

Najwyższy strop wykonywany etapami: po lewej płyta jest gotowa, w środku trwa deskowanie, a na prawym końcu murowanie ścian kondygnacji.

Zimowy etap murowania ścian najwyższej kondygnacji i przygotowania słupów oraz wieńców pod kolejny strop.

Zimowy etap murowania ścian najwyższej kondygnacji i przygotowania słupów oraz wieńców pod kolejny strop.

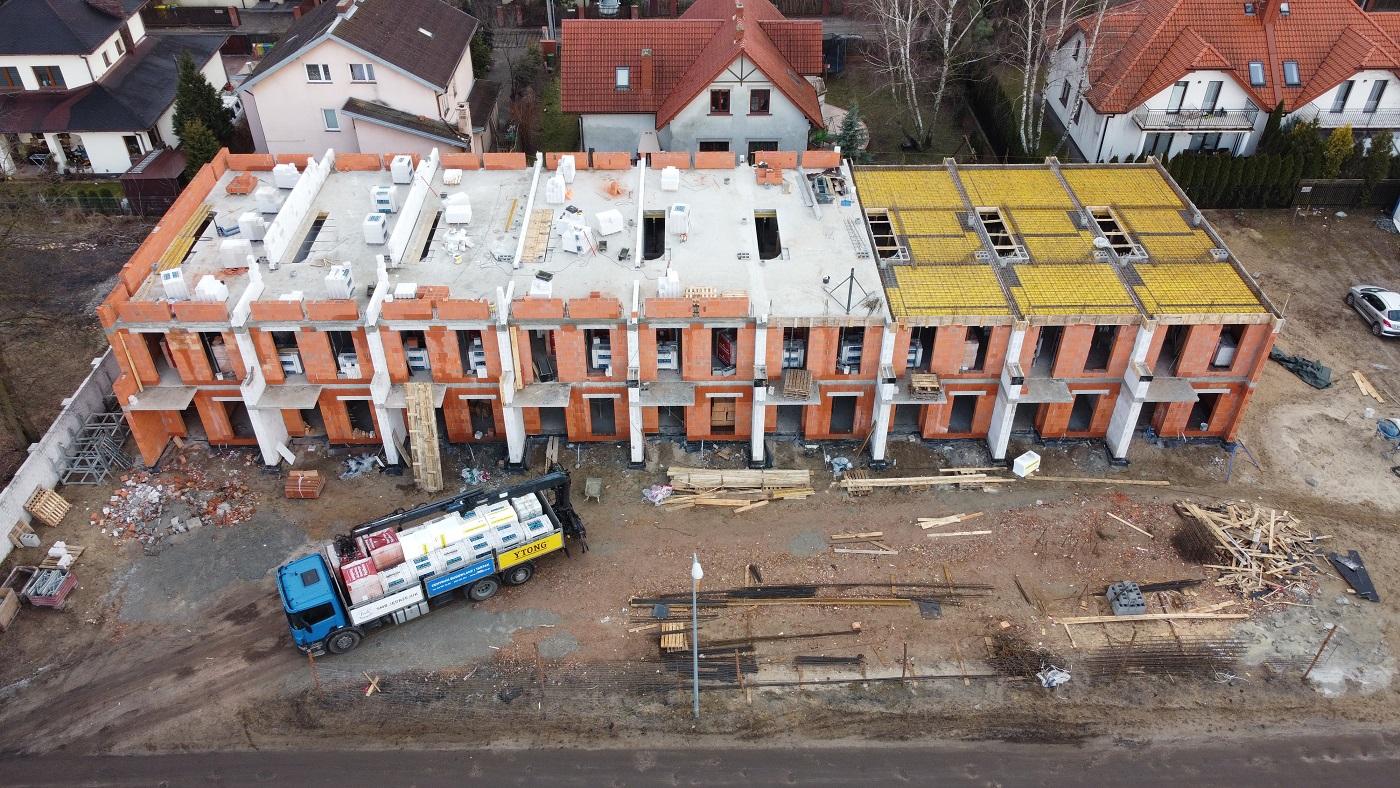

Pełne deskowanie i zbrojenie stropu nad częścią szeregu; pozostałe segmenty są jeszcze na etapie ścian górnej kondygnacji.

Pełne deskowanie i zbrojenie stropu nad częścią szeregu; pozostałe segmenty są jeszcze na etapie ścian górnej kondygnacji.

Dziewięć segmentów po wymurowaniu ścian kondygnacji do poziomu nadproży i wieńców, przed wykonaniem kolejnego stropu.

Dziewięć segmentów po wymurowaniu ścian kondygnacji do poziomu nadproży i wieńców, przed wykonaniem kolejnego stropu.

Gotowe posadzki na gruncie i izolowany obrys fundamentów wszystkich dziewięciu budynków, przygotowane do rozpoczęcia murowania ścian.

Gotowe posadzki na gruncie i izolowany obrys fundamentów wszystkich dziewięciu budynków, przygotowane do rozpoczęcia murowania ścian.

Fundamenty wykonywane odcinkami: po lewej trwa zasypywanie i zagęszczanie wnętrz, a po prawej widoczne są zaizolowane ściany fundamentowe.

Fundamenty wykonywane odcinkami: po lewej trwa zasypywanie i zagęszczanie wnętrz, a po prawej widoczne są zaizolowane ściany fundamentowe.

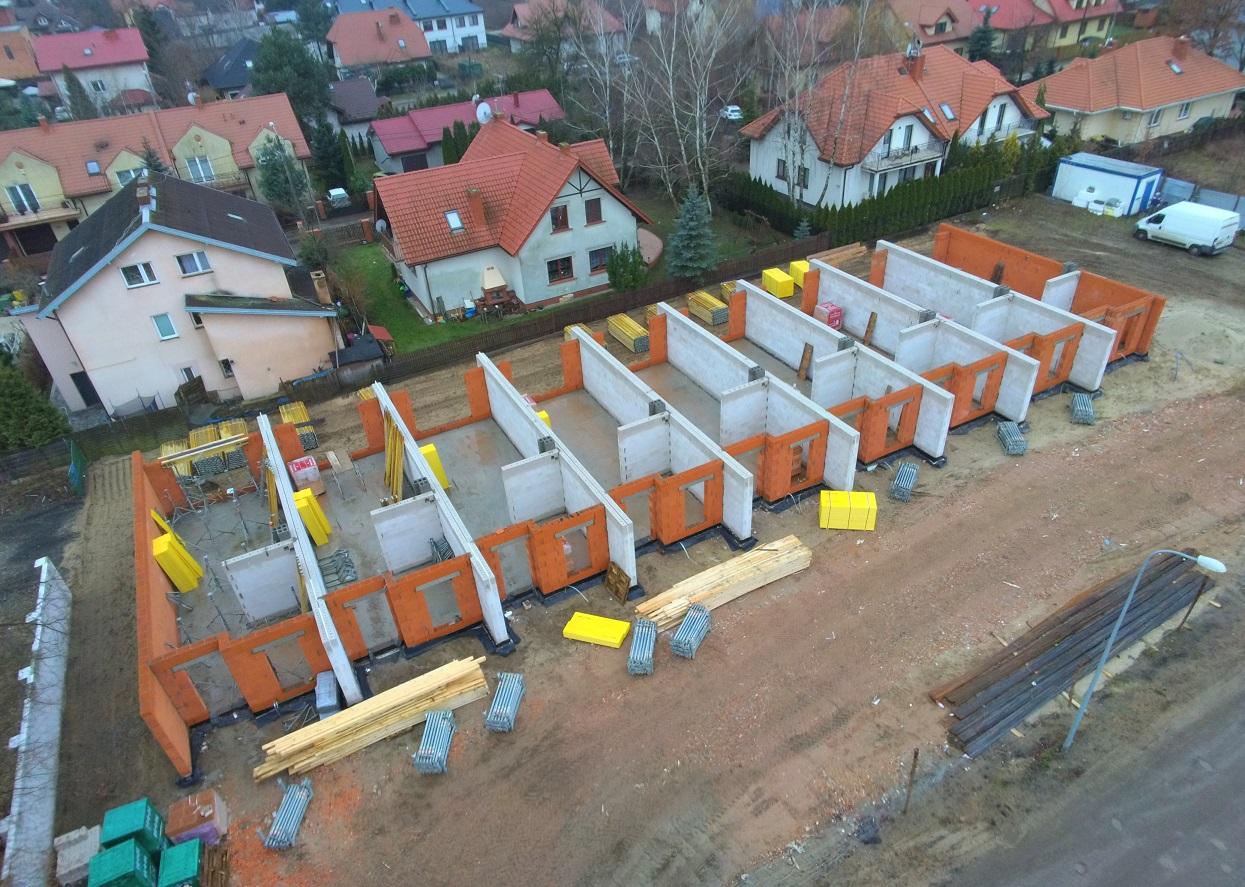

Po wykonaniu ław powstają ściany fundamentowe kolejnych segmentów; część obrysu jest już wymurowana, a dalsze odcinki czekają na kontynuację.

Po wykonaniu ław powstają ściany fundamentowe kolejnych segmentów; część obrysu jest już wymurowana, a dalsze odcinki czekają na kontynuację.

Betonowanie ław fundamentowych pompą do betonu; w wykopach widoczne są przygotowane zbrojenia i pełny układ dziewięciu budynków.

Betonowanie ław fundamentowych pompą do betonu; w wykopach widoczne są przygotowane zbrojenia i pełny układ dziewięciu budynków.

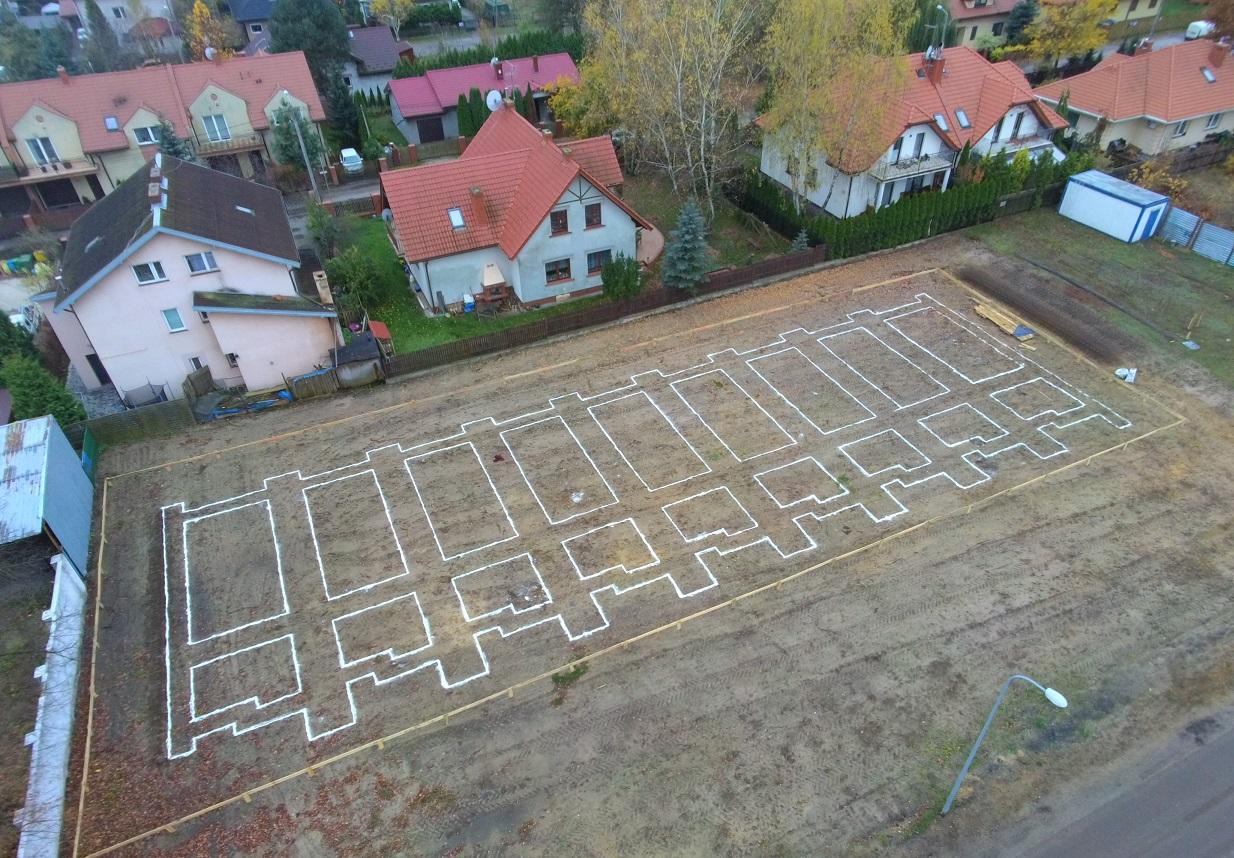

Geodezyjne wytyczenie osi i obrysów fundamentów wszystkich dziewięciu budynków na przygotowanym terenie.

Geodezyjne wytyczenie osi i obrysów fundamentów wszystkich dziewięciu budynków na przygotowanym terenie.

Oczyszczony i wyrównany plac inwestycji z ustawionymi ławami drutowymi, przed geodezyjnym wytyczeniem fundamentów.

Oczyszczony i wyrównany plac inwestycji z ustawionymi ławami drutowymi, przed geodezyjnym wytyczeniem fundamentów.
